    43 网络图与横道图

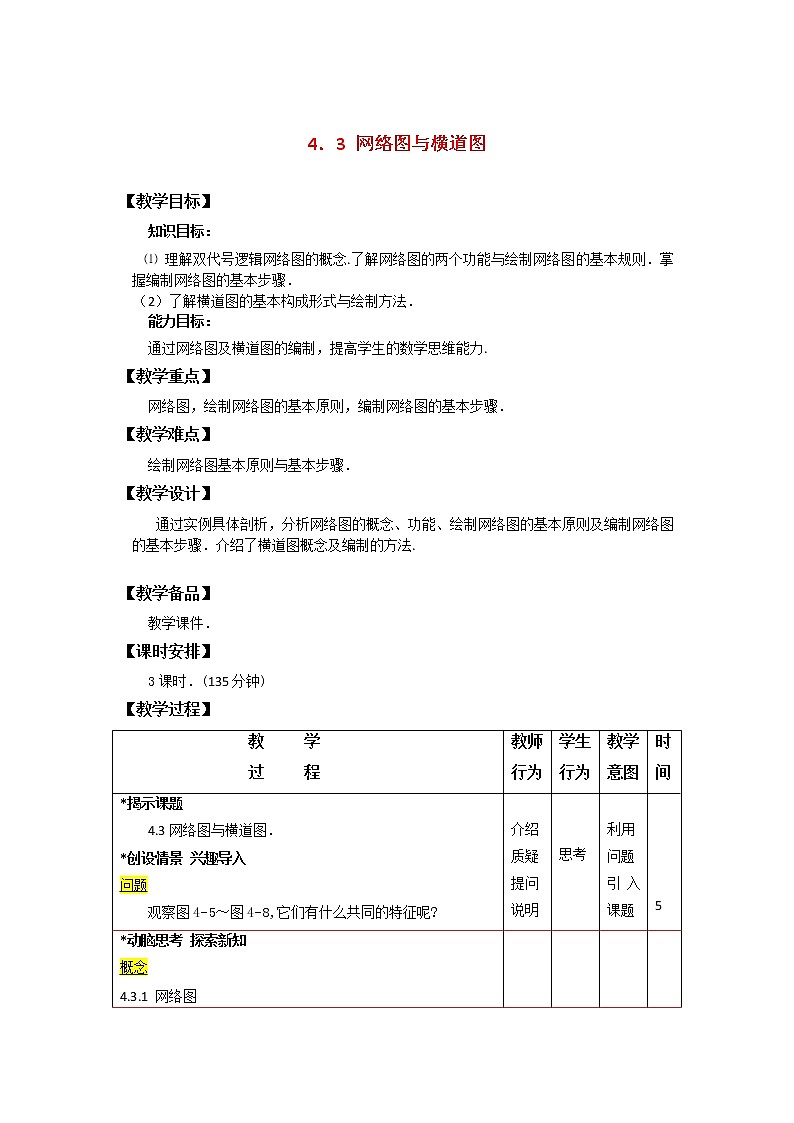

    【教学目标】

    知识目标:

    理解双代号逻辑网络图的概念.了解网络图的两个功能与绘制网络图的基本规则.掌握编制网络图的基本步骤.

    2)了解横道图的基本构成形式与绘制方法.

    能力目标:

    通过网络图及横道图的编制,提高学生的数学思维能力.

    【教学重点】

    网络图,绘制网络图的基本原则,编制网络图的基本步骤.

    【教学难点】

    绘制网络图基本原则与基本步骤.

    【教学设计】

    通过实例具体剖析,分析网络图的概念、功能、绘制网络图的基本原则及编制网络图的基本步骤.介绍了横道图概念及编制的方法.



    【教学备品】

    教学课件.

    【课时安排】

    3课时.(135分钟)

    【教学过程】





    教师

    行为

    学生

    行为

    教学

    意图

    时间

    *揭示课题

    4.3网络图与横道图

    *创设情景 兴趣导入

    问题

    观察图4-5~图4-8,它们有什么共同的特征呢?



    介绍

    质疑

    提问

    说明





    思考







    利用

    问题

    引入课题









    5

    *动脑思考 探索新知

    概念

    4.3.1 网络图

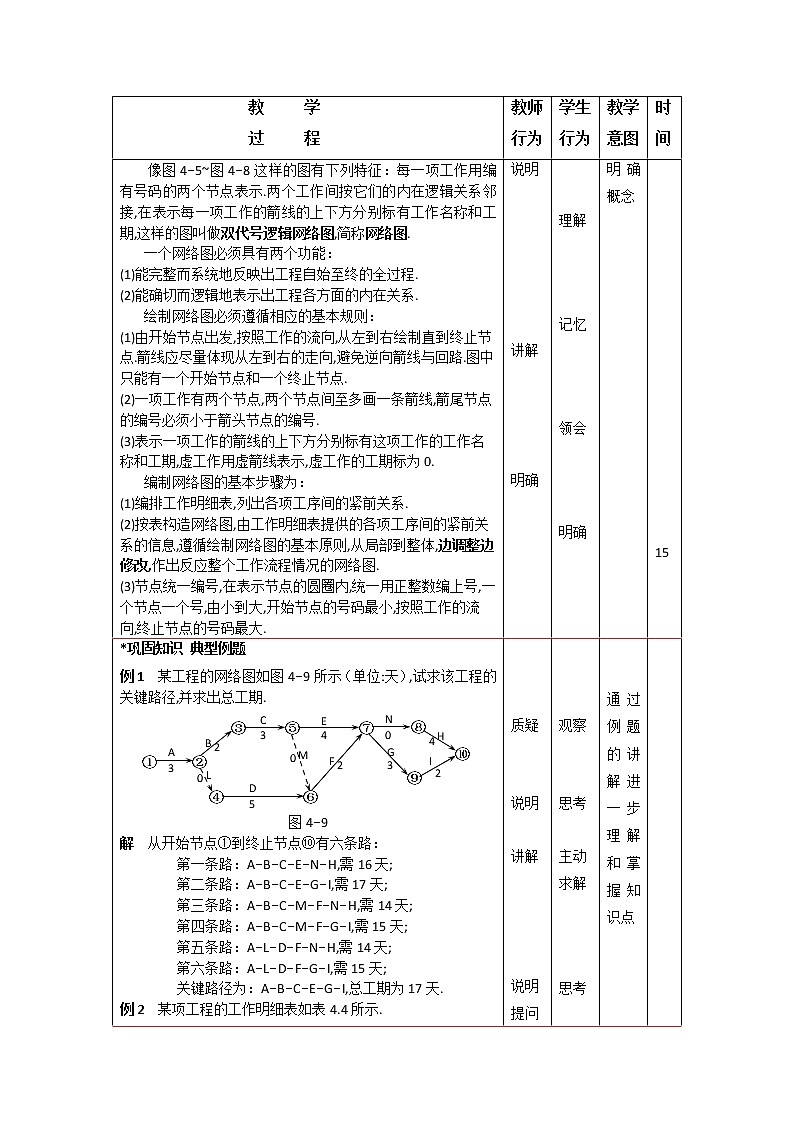

    像图4-5~4-8这样的图有下列特征:每一项工作用编有号码的两个节点表示.两个工作间按它们的内在逻辑关系邻接,在表示每一项工作的箭线的上下方分别标有工作名称和工期,这样的图叫做双代号逻辑网络图,简称网络图.

    一个网络图必须具有两个功能

    (1)能完整而系统地反映出工程自始至终的全过程.

    (2)能确切而逻辑地表示出工程各方面的内在关系.

    绘制网络图必须遵循相应的基本规则

    (1)由开始节点出发,按照工作的流向,从左到右绘制直到终止节点.箭线应尽量体现从左到右的走向,避免逆向箭线与回路.图中只能有一个开始节点和一个终止节点.

    (2)一项工作有两个节点,两个节点间至多画一条箭线,箭尾节点的编号必须小于箭头节点的编号.

    (3)表示一项工作的箭线的上下方分别标有这项工作的工作名称和工期,虚工作用虚箭线表示,虚工作的工期标为0.

    编制网络图的基本步骤为:

    (1)编排工作明细表,列出各项工序间的紧前关系.

    (2)按表构造网络图,由工作明细表提供的各项工序间的紧前关系的信息,遵循绘制网络图的基本原则,从局部到整体,边调整边修改,作出反应整个工作流程情况的网络图.

    (3)节点统一编号,在表示节点的圆圈内,统一用正整数编上号,一个节点一个号,由小到大,开始节点的号码最小,按照工作的流向,终止节点的号码最大.







    说明













    讲解









    明确















    理解







    记忆







    领会







    明确







    明确概念









































    15

    *巩固知识 典型例题

    1  某工程的网络图如图4-9所示(单位:天),试求该工程的关键路径,并求出总工期.











    4-9

      从开始节点①到终止节点⑩有六条路:

        第一条路:A-B-C-E-N-H,16;

        第二条路:A-B-C-E-G-I,17;

        第三条路:A-B-C-M-F-N-H,14;

        第四条路:A-B-C-M-F-G-I,15;

        第五条路:A-L-D-F-N-H,14;

        第六条路:A-L-D-F-G-I,15;

        关键路径为:A-B-C-E-G-I,总工期为17.

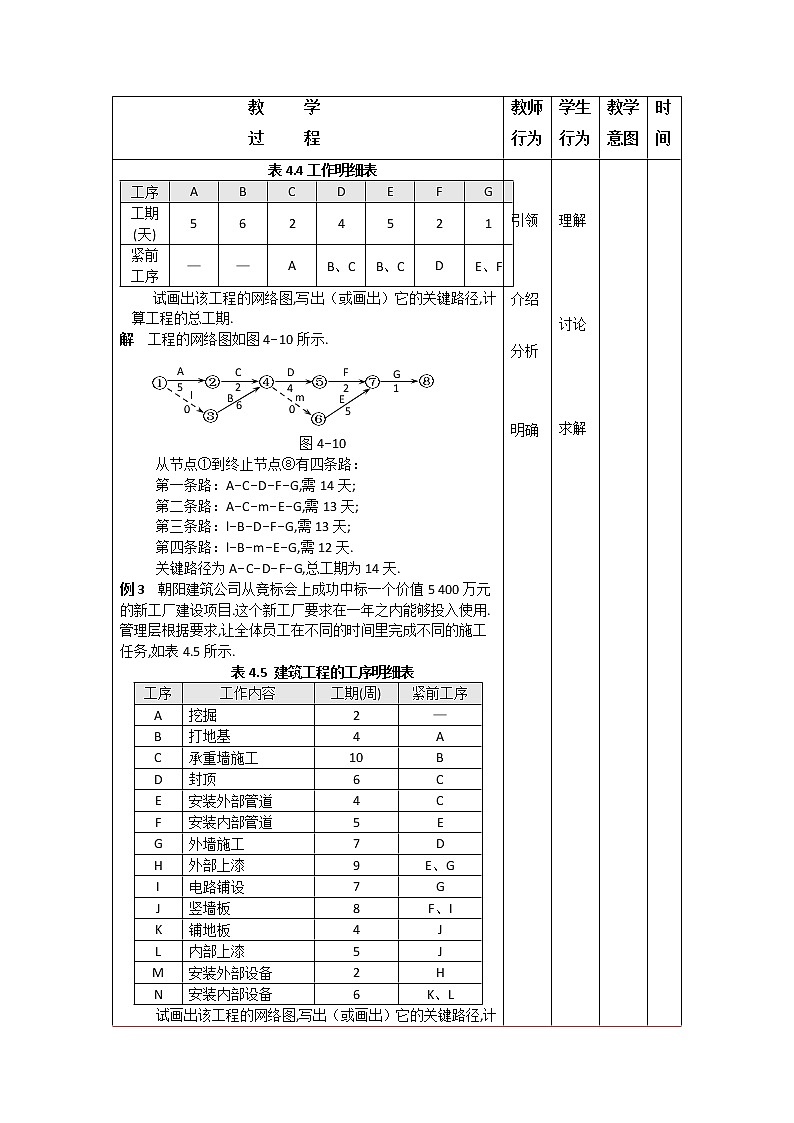

    2  某项工程的工作明细表如表4.4所示.

    4.4工作明细表

    工序

    A

    B

    C

    D

    E

    F

    G

    工期()

    5

    6

    2

    4

    5

    2

    1

    紧前工序

    A

    BC

    BC

    D

    EF

       试画出该工程的网络图,写出(或画出)它的关键路径,计算工程的总工期.

      工程的网络图如图4-10所示.









    4-10

    从节点①到终止节点⑧有四条路:

    第一条路:A-C-D-F-G,14;

    第二条路:A-C-m-E-G,13;

    第三条路:l-B-D-F-G,13;

    第四条路:l-B-m-E-G,12.

    关键路径为A-C-D-F-G,总工期为14.

    3  朝阳建筑公司从竞标会上成功中标一个价值5 400万元的新工厂建设项目.这个新工厂要求在一年之内能够投入使用.管理层根据要求,让全体员工在不同的时间里完成不同的施工任务,如表4.5所示.

    4.5 建筑工程的工序明细表

    工序

    工作内容

    工期()

    紧前工序

    A

    挖掘

    2

    B

    打地基

    4

    A

    C

    承重墙施工

    10

    B

    D

    封顶

    6

    C

    E

    安装外部管道

    4

    C

    F

    安装内部管道

    5

    E

    G

    外墙施工

    7

    D

    H

    外部上漆

    9

    EG

    I

    电路铺设

    7

    G

    J

    竖墙板

    8

    FI

    K

    铺地板

    4

    J

    L

    内部上漆

    5

    J

    M

    安装外部设备

    2

    H

    N

    安装内部设备

    6

    KL

    试画出该工程的网络图,写出(或画出)它的关键路径,计算工程的总工期.

    首先挖掘之前不需要等待任何其他工序的完成,挖掘必须要在开始打地基之前完成,打地基必须要在外墙施工之前完成,依此类推.由于平行工序DEI等工序同时进行,可大大减少项目完成所需要的时间.该工程的网络图如图4-11所示.













    4-11

        从开始节点到终止节点共有六条路,关键路径是:A-B-C-E-F-J-L-N,总工期为44.







    质疑





    说明



    讲解









    说明

    提问





    引领





    介绍



    分析





    明确







    观察





    思考



    主动

    求解







    思考







    理解







    讨论







    求解





    通过例题的讲解进一步理解和掌握知识点

































































































































    45

    *运用知识 强化练习

    教材练习4.3.1

    某工程由下表所列工序组成,试求出工序流程图,并求出关键路径和工程总工期.

    工序

    工期(天)

    紧前工序

    A

    8

    B

    6

    C

    7

    D

    2

    AB

    E

    3

    BC

    F

    4

    ABC

    G

    5

    DEF









    提问







    巡视





    指导









    思考





    动手

    求解



    交流



    及时

    了解

    学生

    知识

    掌握

    情况



    纠错

    答疑



















    65

    *创设情景 兴趣导入

    4.3.2横道图

    问题 网络能清晰地表示工作间的内在逻辑关系,作为一个计划,是否还有改进或提高的可能呢?





    介绍

    说明





    思考







    70

    *动脑思考 探索新知

    由于网络图具有清晰地表示工作间的内在逻辑关系的优点,因此在编制计划时得到广泛的使用,但在实施计划的时候,由于与时间(具体工作日期)相关,通常采用一种叫做横道图的图来表示.下面以4.2节的例1为例对横道图(4-12)作一个简单的介绍.

    4-12,左边是工作明细表,显示每项工作的代号,工作名称与工期.右边则用横道显示工作流程的信息:由于与工期时间相关,每一个横道表示一项工作及其工期,横道的长度表示一项工作的工期,并通过图中上方的工程标尺(顺计时)与下方的进度标尺(倒计时),标明每项工作的开始时间与完成时间.一般地,工程中的关键工作用红色横道(下图中为黑色横道),非关键工作用斜纹横道.这样的横道图可以清晰地反映检查落实工作的进度.

    4-12

    *巩固知识 典型例题

    4.3.1节中的例3绘制了建筑工程网络图,从网络图分析得出了最长的路径是A-B-C-E-F-J-L-N,为唯一的一条关键路径.这条路径上所有工序的工期之和为该工程的工期,44.根据建筑工程网络的工序明细表、网络图及以上分析,给定工期的起始日期,按日历绘制相应的横道图.

    从关键路径分析,关键工作用红色横道(下图中为黑色横道),非关键工作用斜纹横道.通过图4-13中上方、下方的工程标尺和进度标尺,可以清楚地查得每项工作的起止日期和工期的起止日期.

    4-13





    说明



    分析



    比较













































    分析



    设计



    归纳





    倾听



    认识



    领悟













































    倾听



    思考



    参与制作





    通过比较横道图与网络图来认识和理解提高计划的方法





























    以例题来加深理解





















































    80







































    95

    *运用知识 强化练习

    教材练习4.3.2

    1.绘制练习4.3.1中练习题的工作任务的横道图.

    2.某工程由下表所列工序组成,试求出工序网络图,并求出关键路径和工程总工期,以及给定工期的起始日期,按日历绘制相应的横道图.

    工序

    工期()

    紧前工序

    A

    6

    B

    8

    C

    7

    D

    2

    AB

    E

    3

    BC

    F

    4

    ABC

    G

    5

    DEF

    提问



    巡视



    指导

    动手



    求解



    交流

    了解

    学生

    知识

    掌握

    情况





















    120

    *归纳小结 强化思想

    本次课学了哪些内容?重点和难点各是什么?



    *自我反思 目标检测

    本次课采用了怎样的学习方法?

    你是如何进行学习的?

    你的学习效果如何?



    引导





    提问





    回忆





    反思

    交流

    培养

    学生

    总结

    反思

    学习

    过程

    能力













    130

    *继续探索 活动探究

    (1)读书部分: 教材章节4.3

    (2)书面作业: 练习册习题4.3

    (3)实践调查: 横道图在生活实际中的应用
