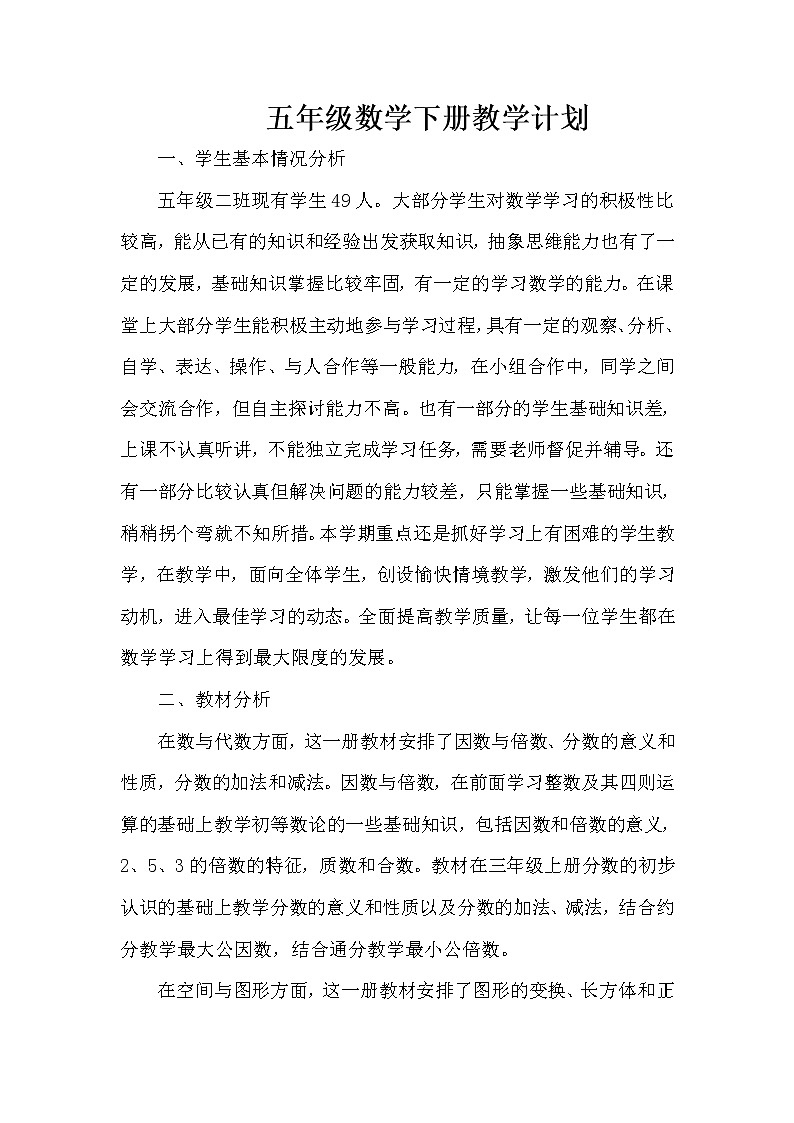

苏教版五年级下册数学教学计划及进度表
展开五年级数学下册教学计划
一、学生基本情况分析
五年级二班现有学生49人。大部分学生对数学学习的积极性比较高,能从已有的知识和经验出发获取知识,抽象思维能力也有了一定的发展,基础知识掌握比较牢固,有一定的学习数学的能力。在课堂上大部分学生能积极主动地参与学习过程,具有一定的观察、分析、自学、表达、操作、与人合作等一般能力,在小组合作中,同学之间会交流合作,但自主探讨能力不高。也有一部分的学生基础知识差,上课不认真听讲,不能独立完成学习任务,需要老师督促并辅导。还有一部分比较认真但解决问题的能力较差,只能掌握一些基础知识,稍稍拐个弯就不知所措。本学期重点还是抓好学习上有困难的学生教学,在教学中,面向全体学生,创设愉快情境教学,激发他们的学习动机,进入最佳学习的动态。全面提高教学质量,让每一位学生都在数学学习上得到最大限度的发展。
二、教材分析

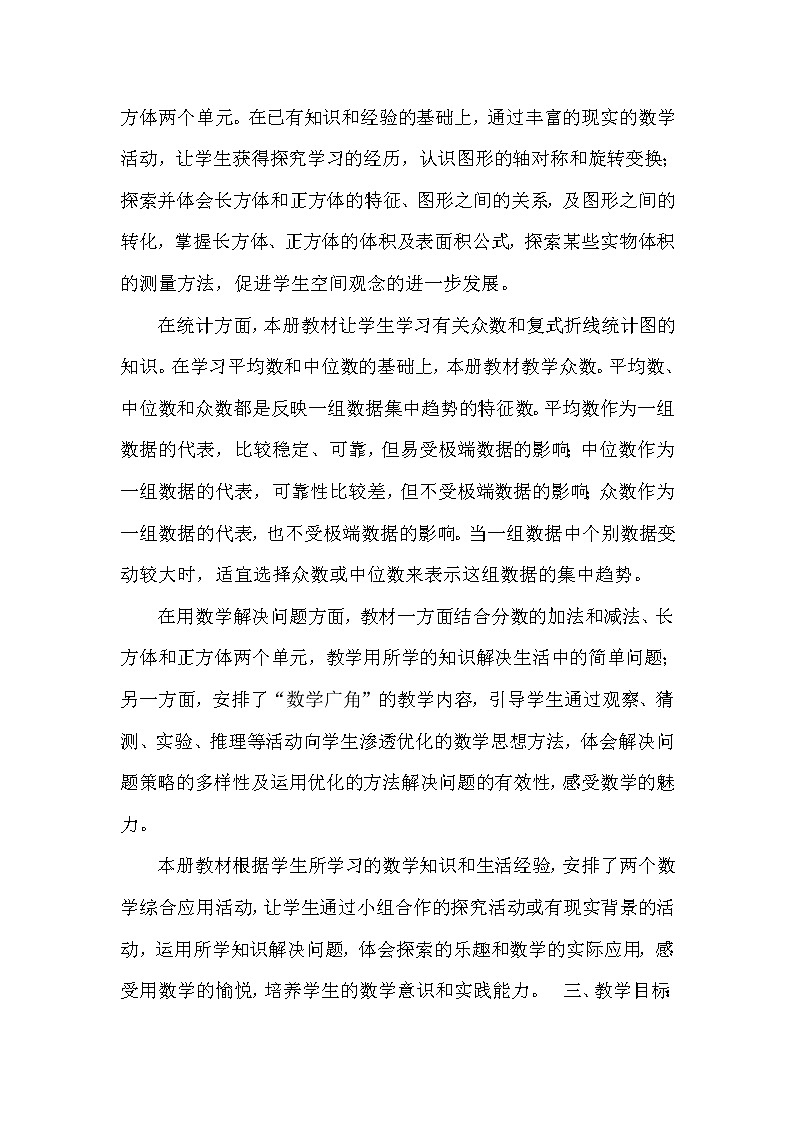

在数与代数方面,这一册教材安排了因数与倍数、分数的意义和性质,分数的加法和减法。因数与倍数,在前面学习整数及其四则运算的基础上教学初等数论的一些基础知识,包括因数和倍数的意义,2、5、3的倍数的特征,质数和合数。教材在三年级上册分数的初步认识的基础上教学分数的意义和性质以及分数的加法、减法,结合约分教学最大公因数,结合通分教学最小公倍数。
在空间与图形方面,这一册教材安排了图形的变换、长方体和正方体两个单元。在已有知识和经验的基础上,通过丰富的现实的数学活动,让学生获得探究学习的经历,认识图形的轴对称和旋转变换;探索并体会长方体和正方体的特征、图形之间的关系,及图形之间的转化,掌握长方体、正方体的体积及表面积公式,探索某些实物体积的测量方法,促进学生空间观念的进一步发展。
在统计方面,本册教材让学生学习有关众数和复式折线统计图的知识。在学习平均数和中位数的基础上,本册教材教学众数。平均数、中位数和众数都是反映一组数据集中趋势的特征数。平均数作为一组数据的代表,比较稳定、可靠,但易受极端数据的影响;中位数作为一组数据的代表,可靠性比较差,但不受极端数据的影响;众数作为一组数据的代表,也不受极端数据的影响。当一组数据中个别数据变动较大时,适宜选择众数或中位数来表示这组数据的集中趋势。
在用数学解决问题方面,教材一方面结合分数的加法和减法、长方体和正方体两个单元,教学用所学的知识解决生活中的简单问题;另一方面,安排了“数学广角”的教学内容,引导学生通过观察、猜测、实验、推理等活动向学生渗透优化的数学思想方法,体会解决问题策略的多样性及运用优化的方法解决问题的有效性,感受数学的魅力。
本册教材根据学生所学习的数学知识和生活经验,安排了两个数学综合应用活动,让学生通过小组合作的探究活动或有现实背景的活动,运用所学知识解决问题,体会探索的乐趣和数学的实际应用,感受用数学的愉悦,培养学生的数学意识和实践能力。 三、教学目标:
1. 理解分数的意义和基本性质,会比较分数的大小,会把假分数化成带分数或整数,会进行整数、小数的互化,能够比较熟练地进行约分和通分。
2. 掌握因数和倍数、质数和合数、奇数和偶数等概念,以及2、3、5的倍数的特征;会求100以内的两个数的最大公因数和最小公倍数。
3. 理解分数加、减法的意义,掌握分数加、减法的计算方法,比较熟练地计算简单的分数加、减法,会解决有关分数加、减法的简单实际问题。
4. 知道体积和容积的意义及度量单位,会进行单位之间的换算,感受有关体积和容积单位的实际意义。
5. 结合具体情境,探索并掌握长方体和正方体的体积和表面积的计算方法,探索某些实物体积的测量方法。
6. 能在方格纸上画出一个图形的轴对称图形,以及将简单图形旋转90°;欣赏生活中的图案,灵活运用平移、对称和旋转在方格纸上设计图案。
7. 通过丰富的实例,理解众数的意义,会求一组数据的众数,并解释结果的实际意义;根据具体的问题,能选择适当的统计量表示数据的不同特征。
8. 认识复式折线统计图,能根据需要选择合适的统计图表示数据。
9. 经历从实际生活中发现问题、提出问题、解决问题的过程,体会数学在日常生活中的作用,初步形成综合运用数学知识解决问题的能力。
四、教学措施
1.充分利用远程教育资源和网络等现代化教育资源,提高课堂教学的直观性、形象性,为提高教学质量打下基础。
2.积极学习新课程改革的理论和经验,进一步培养学生自主、合作、探究的学习能力,使他们学的轻松快乐,使学生由学会向会学转变,由要我学向我要学的转变,提高学生学习自主性和学习的效率。
3.教师要从自身做起,严格要求自己,认真备好课、上好课,批改好作业,以积极认真的态度来影响学生,提高学生对数学这门学科的兴趣,使学生愿学、乐学。
4.加大培优辅差的力度,以激励表扬的方法让学生在学习中展开竞争,使不同的学生得到不同的发展,对后进生给予更多的关心,做到课堂上多提问,课下多关心,作业做到面批面改。使他们进一步树立起学习的信心,从而促进全班教学质量的提高。
附:分单元教学进度及具体教学要求
分单元教学进度及具体教学要求 | |||||
日期 | 周次 | 单元或章节内容 | 课时 | 本单元重点、难点 | 备注 |
3.2~3.20 | 1~2 | 简易方程 | 7 | 重点:理解方程的含义 |
|
难点:将问题抽象成方程 | |||||
3.23~3.27 | 3 | 折线统计图 | 4 | 重点:理解统计方法及要求 |
|
难点:会用折线统计图整理数据 | |||||
3.30~4.10 | 4~6 | 因数和与倍数 | 10 | 重点:熟练掌握求一个数的因数与倍数的方法 |
|
难点:实现问题模型转化 | |||||
4.13~5.1
| 7~9 | 分数的意义和性质 | 9 | 重点:掌握分数、小数互化的方法 | 劳动节 |
难点:归纳和理解分数的基本性质 | |||||
5.4~5.22 | 10~12 | 分数加法和减法 | 11 | 重点:探索掌握计算方法 |
|
难点:运用知识解决问题 | |||||
5.25~6.12 | 13~15 | 圆 | 12 | 重点:掌握圆的特征 |
|
难点:让学生在操作过程中探索圆的特征 | |||||
6.15~6.19 | 16 | 解决问题的策略 | 3 | 重点:能应用“倒过来推想”的策略解决问题 |
|
难点:灵活解决问题 | |||||
6.22~7.3 | 17~18 | 整理与复习 | 5 |
|
|
